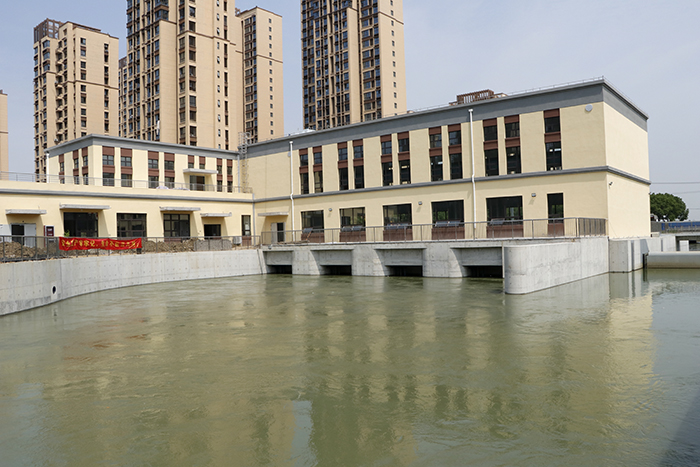

2021年6月10日,由公司三分公司承建的陆泾河泵闸及水立交工程一标段通过泵站机组启动验收。苏州工业园区水务局等有关部门及各参建单位参加了启动验收会。公司总经理杨斌参加了验收活动。

6月1日9时6分,机组启动试运行工作组发布启动命令,开机次序为2#、3#、1#、4#, 6月2日11时50分试运行结束,4台主机泵单机连续运行时间及联机试运行时间均满足规范要求,试运行期间主机泵运行平稳。
验收委员会听取了工程建设管理报告和技术预验收工作报告,现场检验了机组的启动运行情况,审阅了有关资料档案,一致认为,陆泾河泵闸及水立交工程一标段泵站机电设备已按照批准设计内容建设安装完成,工程质量满足设计及相关规范要求,泵站机组启动试运行稳定,进出水情况良好,技术资料齐全,机组试运行正常,同意通过泵站机组启动验收。

陆泾河泵闸包括新建陆泾河泵闸一座,设计引水流量为15m3/s(单向泵站),校核引水流量20m3/s,安装4台平面‘S’型轴伸泵,单台设计流量为5m3/s;泵闸配套钢坝一座,单孔净宽为8米。泵站布置在陆泾河西岸,为单向泵站,功能为从阳澄湖向金鸡湖引水;节制闸布置在陆泾河东岸,功能为泵站引水时的水位控制。

(供稿:三分公司 游晓进、杨超博)
